সিলেটে চালু হবে ১০০ শয্যার ক্যান্সার ও কিডনি ইন্সটিটিউট : স্বাস্থ্যমন্ত্রী

সিলেটে স্বাস্থ্যসেবার মান বাড়াতে বর্তমানে তিনটি প্রধান প্রকল্প নিয়ে কাজ চলছে। ক্যান্সার ইনস্টিটিউটের বাকি কাজ দ্রুত শেষ করার জন্য স্বাস্থ্যমন্ত্রী ইতোমধ্যে সংশ্লিষ্টদের প্রয়োজনীয় নির্দেশনা দিয়েছেন।

আবদুল কাদের তাপাদার, সিলেট ব্যুরো

Location :

Sylhet

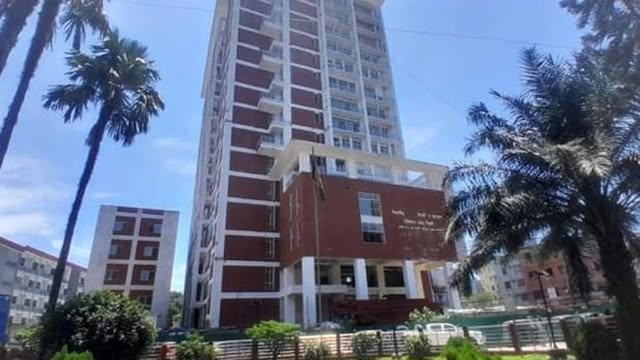

ওসমানী মেডিক্যাল কলেজ হাসপাতালে নির্মিত হচ্ছে ১০০ শয্যার বিশেষায়িত ক্যান্সার ও কিডনি ইন্সটিটিউট
ওসমানী মেডিক্যাল কলেজ হাসপাতালে নির্মিত হচ্ছে ১০০ শয্যার বিশেষায়িত ক্যান্সার ও কিডনি ইন্সটিটিউট |নয়া দিগন্ত

সিলেট ওসমানী মেডিক্যাল কলেজ হাসপাতালে নির্মিত ১০০ শয্যার বিশেষায়িত ক্যান্সার ও কিডনি ইন্সটিটিউট ছয় মাসের মধ্যেই চালু হবে বলে জানিয়েছেন স্বাস্থ্য ও পরিবার কল্যাণমন্ত্রী সরদার মো: সাখাওয়াত হোসেন।

শুক্রবার (৪ সেপ্টেম্বর) সকালে সিলেট এমএজি ওসমানী মেডিক্যাল কলেজ হাসপাতাল পরিদর্শনে গিয়ে এ কথা জানান তিনি।

বাণিজ্যমন্ত্রী বলেন, ‘সিলেটে স্বাস্থ্যসেবার মান বাড়াতে বর্তমানে তিনটি প্রধান প্রকল্প নিয়ে পুরোদমে কাজ চলছে। ক্যান্সার ইনস্টিটিউটের বাকি কাজ দ্রুত শেষ করার জন্য স্বাস্থ্যমন্ত্রী ইতোমধ্যে সংশ্লিষ্টদের প্রয়োজনীয় নির্দেশনা দিয়েছেন।’

জানা যায়, ক্যান্সার ও কিডনি ইনস্টিটিউটের সুরম্য ভবনের নির্মাণকাজ এরই মধ্যে শেষ হয়েছে। তবে হাসপাতালে এ চিকিৎসাসেবা চালুর বিষয়ে রয়েছে অনিশ্চয়তা।

হাসপাতালটি চালু করতে আরো দুই বছর লাগতে পারে বলে জানিয়েছেন প্রকল্প পরিচালক ডা: তৌফিক হাসান ফিরোজ।

সূত্রে জানা গেছে, আমলাতান্ত্রিক জটিলতা, জনবল অনুমোদন না হওয়া ও যন্ত্রপাতি আমদানি ঘিরে প্রকল্পটি থমকে আছে।

সংশ্লিষ্ট সূত্রে জানা গেছে, ‘আটটি বিভাগীয় শহরে পূর্ণাঙ্গ ক্যান্সার, কিডনি ও হৃদরোগ চিকিৎসা কেন্দ্র স্থাপন’ প্রকল্পের আওতায় ২০১৯ সালের অক্টোবরে কাজটি শুরু হয়।

সিলেট এম এ জি ওসমানী মেডিক্যাল কলেজ হাসপাতাল প্রাঙ্গণে ১৭ তলা ফাউন্ডেশনের ওপর ১৫তলা বিশিষ্ট ভবনটি নির্মিত হয়েছে। সরকারি অর্থায়নে নির্মিত এ প্রকল্পের মূল বাজেট নির্ধারণ করা হয় ৮৯ কোটি ৫৬ লাখ ৯৮ হাজার ৪০৬ টাকা।

২০২১ সালের ১৮ আগস্ট চুক্তির পর ২৪ মাসের মধ্যে কাজ শেষ হওয়ার কথা ছিল। গণপূর্ত বিভাগের তত্ত্বাবধানে ভবনের ভৌত কাঠামো ও ফিনিশিংয়ের প্রায় ৯৮ শতাংশ কাজ শেষ হয়েছে। ভবনটিতে দু’টি বেজমেন্টসহ সিভিল, স্যানিটারি ও অভ্যন্তরীণ বৈদ্যুতিক কাজ সম্পন্ন হয়েছে। হাসপাতালে জটিল ক্যান্সার রোগীদের জন্য রেডিওথেরাপি, ব্র্যাকিথেরাপি, ডে-কেয়ার কেমোথেরাপি ওয়ার্ড এবং পুরুষ ও নারীদের জন্য পৃথক আধুনিক ওয়ার্ড থাকার কথা। পাশাপাশি সার্জিক্যাল ব্লক, নিবিড় পর্যবেক্ষণ কেন্দ্র, নেফ্রোলজি ইউনিট, সর্বাধুনিক ডায়ালাইসিস সেন্টার এবং ডে-কেয়ার কার্ডিয়াক সেন্টারের সুযোগ-সুবিধা পরিকল্পনা করা হয়েছে।

অভিযোগ রয়েছে, অবকাঠামো দাঁড়িয়ে গেলেও স্বাস্থ্য মন্ত্রণালয় ও বাস্তবায়নকারী সংস্থার সমন্বয়হীনতায় হাসপাতাল চালুর বিষয়টি আটকে আছে।

জানা গেছে, হাসপাতাল পরিচালনার জন্য জনবল কাঠামো এখনো চূড়ান্ত অনুমোদন পায়নি। ফলে বিশেষজ্ঞ চিকিৎসক, নার্স ও প্রয়োজনীয় টেকনিশিয়ান নিয়োগ প্রক্রিয়া শুরু করা সম্ভব হয়নি। অন্যদিকে ক্যান্সার চিকিৎসার প্রধান হাতিয়ার লিনিয়ার অ্যাকসিলারেটর ও ব্র্যাকিথেরাপি মেশিনসহ ডায়ালাইসিস সরঞ্জাম কেনার বৈশ্বিক ও প্রশাসনিক প্রক্রিয়া থমকে রয়েছে।

এ দিকে, বৃহত্তর সিলেট অঞ্চলের বিপুল সংখ্যক ক্যান্সার এবং কিডনি রোগী প্রতিদিন ওসমানী মেডিক্যাল হাসপাতালের সাধারণ ওয়ার্ডে সিটের জন্য হাহাকার করছেন। যাদের সামর্থ্য নেই তারা প্রয়োজনীয় রেডিওথেরাপি বা ডায়ালাইসিস সেবা না পেয়ে ধুঁকে ধুঁকে মৃত্যুর দিকে এগিয়ে যাচ্ছেন। আর বিত্তবানদের উন্নত চিকিৎসার জন্য চড়া মূল্যে ছুটতে হচ্ছে ঢাকা কিংবা দেশের বাইরে।

ঠিকাদারি প্রতিষ্ঠান এম জামাল অ্যান্ড কোম্পানি লিমিটেডের প্রজেক্ট ইঞ্জিনিয়ার মনসুর রহমান দাবি করেন তাদের ভবন নির্মাণের কাজ শেষ।

তিনি বলেন, ‘‌এক বছর ধরে ভবনটি হস্তান্তরের জন্য অপেক্ষায় রয়েছি। ভবনের আসবাব ও লিফট স্থাপন পিডি ও গণপূর্তের কাজ। এখন ভবনটি বুঝিয়ে দিতে পারলেই আমাদের কাজ শেষ।’

প্রকল্প তদারকের দায়িত্বে সিলেট গণপূর্ত বিভাগের উপ বিভাগীয় প্রকৌশলী খালেদ সাইফুল্লাহ বলেন, ‘ভবন নির্মাণ-সংক্রান্ত ৯৮ ভাগ কাজ শেষ। আমাদের কেবল লিফট ও আনুষঙ্গিক কিছু কাজ বাকি রয়েছে। একাধিকবার লিফট কেনার দরপত্র আহ্বান করলেও ২০১৮ সালের রেটে কোনো প্রতিষ্ঠান সাপ্লাই দিতে পারছে না। এর জন্য পুনরায় দাম নির্ধারণ করছে মন্ত্রণালয়। সেটা কবে হবে তা নিশ্চিত নই।’

ডলারের দর বৃদ্ধির ফলে এমন পরিস্থিতি সৃষ্টি হয়েছে বলে জানান তিনি।

প্রকল্প পরিচালক ডা: তৌফিক হাসান ফিরোজ জানান, মূলত ডলারের দর বৃদ্ধি ও সরঞ্জামের চাহিদায় পরিবর্তন এসেছে। মূল খরচের হিসাব যখন করা হয়েছিল, তখন ডলারের দাম ছিল প্রায় ১০৯ টাকা। কিন্তু পরে সরকারি রেট বেড়ে ১২৩ টাকা হওয়ায় কেনাকাটার খরচ বেড়ে গেছে। নতুন প্রস্তাব পাঠানো হয়েছে। সংশোধিত প্রস্তাব অনুমোদিত হলেই যন্ত্রপাতি কেনার প্রক্রিয়া শুরু হবে।

তিনি বলেন, ‘এ প্রকল্পে কেবল সিলেট নয়, সারা দেশে আটটি পৃথক প্রকল্প বাস্তবায়ন হচ্ছে। সিলেট ইউনিট অবকাঠামো দিক থেকে এগিয়ে রয়েছে। আমাদের সবকটা প্রকল্প মাথায় নিয়ে কাজ করতে হচ্ছে।’

ডা: তৌফিক হাসান ফিরোজ বলেন, ‘‌আটটি কেন্দ্রের জন্য ডাক্তার, নার্স ও অন্য কর্মী মিলিয়ে প্রায় ১৮ হাজার পদে জনবল সৃষ্টির একটি নতুন প্রস্তাব সোমবার স্বাস্থ্য অধিদফতরে পাঠানো হয়েছে। আশা করছি দ্রুততম সময়ে জনবল নিয়োগ প্রক্রিয়া শুরু হবে। হাসপাতালটি চালু করতে আরো দুই বছর লাগতে পারে। কারণ এর সাথে বিদেশ থেকে যন্ত্রপাতি আমদানির বিষয় জড়িত রয়েছে।’
